工程新技術條件下的計價案例分享——某大型工業生產項目載體樁計量計價經驗

發布日期:2022-08-24 作者:業務四部 孫綺瑞

在編制某大型工業生產建設項目工程量清單及招標控制價過程中,我們遇到了不少新技術、新問題。而且,該項目工程量清單及招標控制價的編制,時間緊、工作量大。因此,我們遇到的新技術、新問題就變得更加棘手。其中,該項目設計樁基礎采用載體樁,這種樁型在以前的工作中沒有遇到過,在云南省建設工程消耗量定額中,也沒有關于載體樁的計量計價規則,這也是本項目的難點之一。

我們通過學習《載體樁技術標準》(中華人民共和國行業標準JGJ/T 135-2018)、了解載體樁施工工藝和施工過程、與建設單位和監理專業人員進行溝通交流等方式,基本掌握了載體樁的相關情況。

載體樁,顧名思義,是由樁身和載體構成的樁。樁身以下經夯實形成的承載體,分為填料載體和無填料載體。本項目采用的是填料載體,即由水泥砂拌合物、擠密土體和影響土體三部分構成。載體樁的樁長為樁身和載體高度之和。

載體樁的施工方法如下:(1)復測樁位線。放線人員依據規劃定點進行樁位放線。(2)樁位編號。樁位線復測無誤后,打樁前根據圖紙設計樁位布置圖進行樁位編號。(3)樁機就位、錘擊成孔、沉護筒至設計標高。使護筒中心與樁位中心對齊,將護筒放至地表,并調整護筒垂直,錘夯擊成孔。錘擊成孔時,護筒下沉,準確將護筒沉至設計標高。(4)填料夯擊。護筒沉至設計標高后,提升重錘高出填料口,進行填料。填料后,錘做自由落體,夯擊填充料。(5)測三擊貫入度。承載體呈密實狀態后,重錘做自由落體運動。測三擊貫入度,每級貫入度應比前擊小或相等,三擊貫入度不大于10cm;如不滿足設計要求,則應繼續填料夯擊至滿足三擊貫入度要求。(6)夯填干硬性混凝土。三擊貫入度滿足設計要求后,夯填干硬性混凝土,繼續夯擊至錘底。(7)放鋼筋籠至設計標高。(8)澆注混凝土。(9)拔護筒。(10)振搗混凝土。

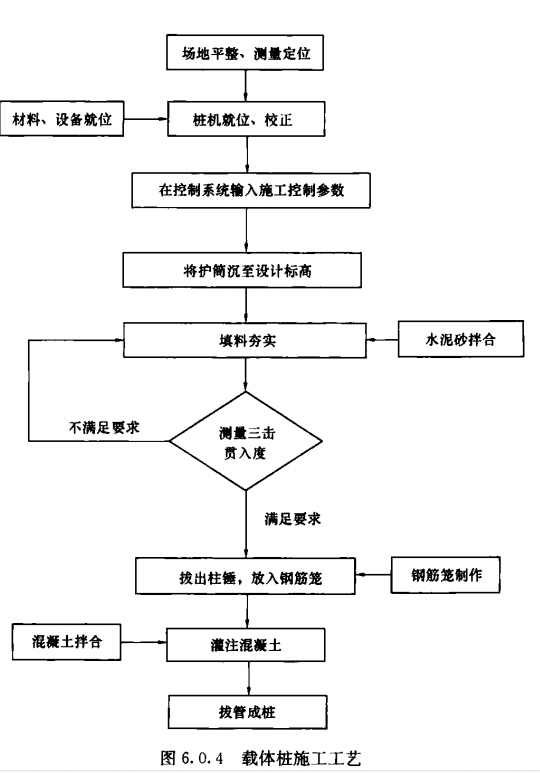

載體樁的施工工藝流程圖:




由于載體樁在云南省建設工程消耗量定額中,沒有相應計量計價規則。因此我們根據載體樁的施工工藝和特點來考慮載體樁應如何計量計價。

在《2020版云南省建設工程消耗量定額》(DBJ 53/T-61-2020)中,類似樁型的工程量計算規則為“螺旋鉆機成孔樁按設計樁徑截面積乘以設計樁長(包括樁尖)另加加灌長度,再乘以相應充盈系數,以體積計算,加灌長度設計有規定,按設計要求計算,無規定者,按0.5m計算”。

根據本項目設計圖紙,載體樁由樁身和載體構成。樁身的材質為鋼筋混凝土,載體位于樁身下方、設計做法為填料載體,由水泥砂拌合物、擠密土體和影響土體三部分構成。載體樁的設計有效樁長,為樁身和載體高度之和。

因此我們參考《2020版云南省建設工程消耗量定額》工程量計算規則,按照設計圖紙中載體樁做法,計算了載體樁的工程量。載體樁工程量的計算規則,我們按照設計外徑截面積乘以設計有效樁長另加加灌長度,以體積計算。

為了讓載體樁的計量清晰、有依據,我們在工程量清單項目特征描述中,對載體樁清單項所包含的工作內容進行描述。此外,我們在工程量清單項目特征描述中,對載體樁的清單工程量計算規則進行了明確。載體樁清單項目特征描述如下“1.地層情況:詳地勘報告2.空樁長度:按照相關規范要求3.樁長:詳施工圖紙4.樁徑:600mm 5.樁類型:載體樁6.混凝土種類:商品混凝土7.混凝土強度等級:C30 8.混凝土輸送方式:泵送 9.工程內容及做法:按照設計要求,參照《JGJ/T 135-2018載體樁技術標準》等相關規范要求。10.包括但不限于成孔、取土、鋼護筒、填料夯實擴大頭、灌注混凝土、超灌混凝土等除鋼筋及超量混凝土之外的所有費用。11.工程量計算規則:工程量按設計外徑截面積乘以設計有效樁長另加加灌長度,以體積計算。”

對于載體樁的價格,我們通過多次市場詢價,了解載體樁市場價格。我們對本地樁基施工單位進行詢價,由于本地樁基施工單位沒有做過載體樁,沒能提供載體樁報價。之后又對省外樁基企業進行市場詢價,得到的報價為:樁徑為600mm的載體樁綜合單價為2974.50元/m3,樁徑為450mm的載體樁綜合單價為4626.18元/m3

我們在市場詢價基礎上,結合云南省建設工程消耗量定額進行參套組價。由于載體樁在云南省建設工程消耗量定額中沒有相應的定額子目,我們在云南省建設工程消耗量定額基礎上進行參套、調整。載體樁套定額子目具體如下:1-3-86旋挖鉆機鉆孔 φ≤800 土層綜合;1-3-161鋼護筒埋設、拆除;1-3-134灌注混凝土;1-3-126擴大頭成孔 夯擴式;1-2-81水泥砂拌合物夯填擴大頭。

載體樁計量與計價的過程經過了多次討論、調整、評審,最終形成了經建設單位、設計單位、監理單位等多家單位共同認可的工程量計算方法、清單描述方式及控制價價格。最終確定的控制價綜合單價為:載體樁(樁徑600mm)2519.87元/m3,載體樁(樁徑450mm)3198.98元/m3。具體組價內容如下圖:


該項目工程量清單及招標控制價的編制,雖然時間緊、工作量大,但是通過我們的共同努力,最終按時按質完成了工程量清單及招標控制價的編制工作。

該項目通過公開招標的采購方式,進行施工單位的選擇。各家投標單位在公開招標過程中,未對載體樁的計量計價規則提出答疑。通過招投標,確定的中標綜合單價為:載體樁(樁徑600mm)2305.67元/m3,載體樁(樁徑450mm)3135.59元/m3

項目實施過程中,建設單位、監理單位及施工單位認可載體樁的計量計價規則,載體樁現場施工順利推進。





該項目招標的順利推進,載體樁施工的順利開展,證明了我們在招標階段認真研究載體樁計量計價工作是值得的。

載體樁這種樁型在以前的工作中沒有遇到過,在云南省建設工程消耗量定額中,也沒有關于載體樁的計量計價規則。我們從遇到困難到解決問題,通過研究學習、大膽嘗試、小心求證、討論評審、到最終定稿,得到了很大的學習提升。同時,想把工作經驗交流分享給大家,拋磚引玉、共同進步。
